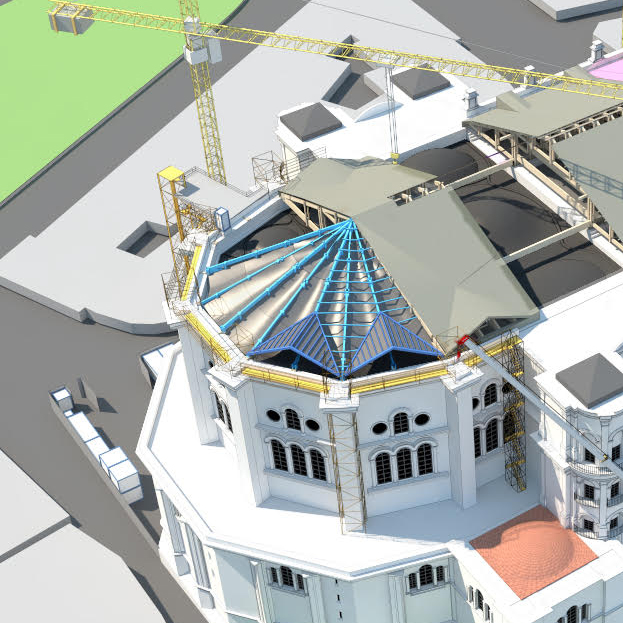

Para la sacristía se tiene prevista una cubierta de cuatro aguas.
Una vez acabada la estanqueidad bajo la nueva cubierta, se iniciara la segunda fase de las demoliciones, retirada de la impermeabilización de plomo y restauración del trasdós. La colocación de la estructura comenzará por la Catedral Barroca, continuaremos por la girola y cruceros norte y sur, finalizando con el cierre de la estructura principal.
Durante la ejecución de las obras se ha propuesto mantener las visitas a la cubierta de la Catedral, con aforo y recorrido restringido, así los visitantes también pueden ser testigos del avance de los trabajos en las primera crujías.
